项目管理三部工程简讯
一、工程概况

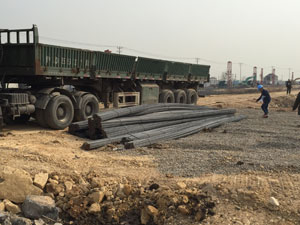

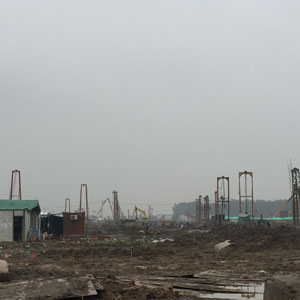

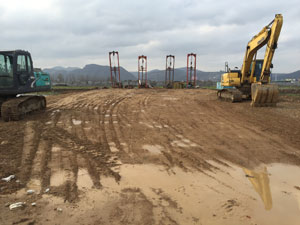

龙潭新市镇经济适用房桩基工程,位于龙潭花园村南侧,由南京市第四建筑工程有限公司总包,我公司分包桩基工程量总桩数1493根,由7栋主楼和相应地库组成,主楼桩949根,地库桩544根,塔吊桩28根,合同工期3月15日-6月15日,历时90天,根据工期要求,项目从2016年3月23日正式开工,截止2016年5月27日24时,历时65天,累计完成总桩数1311根,剩余182根;塔吊桩28根完成25根,剩余3根;目前完成产值约4600万元,钢筋进场2210.229吨,混凝土用量38903.5立方米。项目成本控制工作良好,未发生安全事故,项目实施状况良好,基本满足甲方及相关管理单位的要求。
二、剩余工作计划:
1、桩基部分:剩余182根桩,计划在6月10日全部结束,并于7月30日配合完成桩基检测、验收工作。
2、新增电梯井支护(高压旋喷桩),新增工作于5月24日组织专家论证会,总计约34口电梯井,总造价约3000万元,并计划与6月25日结束。
3、新增降水井施工:本工程项目总占地面积约8万平方米,根据5月24日专家会,拟设定399口降水井,降水周期暂定120天,具体周期需主体设计单位进行确定。该部分降水井施工,计划6月25日全部结束。
