我项目部目前主要承接工程一乾清路北延(吴歌路-楚风路)排水工程、空港园区摇号工程、航空产业片区棚户区改造横溪吴麒路以东、横禄路以南地块安置房项目、马高路秦淮段建设工程。

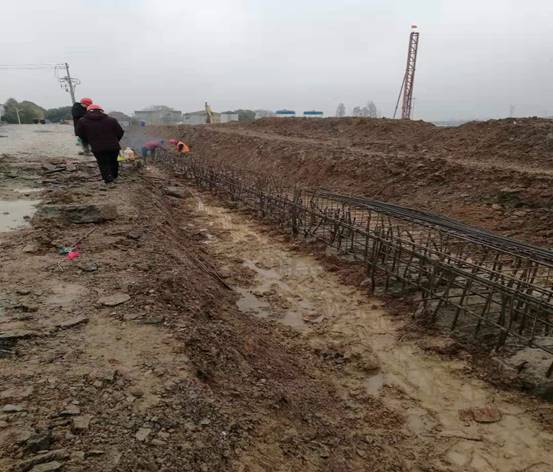

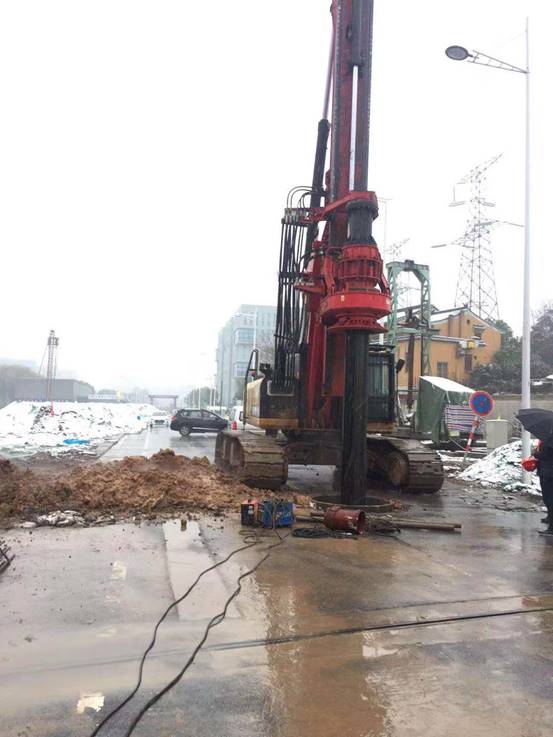

乾清路北延排水工程除最后两座沉井因征地问题未完成外其余工程量已全部完成。空港零星摇号工程目前正在进行2019年空港园区管网排查工程、2019年空港丰盛产业园雨污混接管网改造工程的预结算上报工作,只要工程已基本完成。空港园区扫雪工程按业主要求已准备好机械人员随时待命。航空产业片区棚户区改造横溪吴麒路以东、横禄路以南地块安置房项目已完成锚杆桩240根,约占总工程量的40%,高压旋喷桩及支护桩冠梁也正在进行施工,预计年前锚杆桩可完成50%,剩余部分为征地或地址原因暂时无法施工,高压旋喷桩和支护桩冠梁预计年前可完成。马高路桥桩总计20根,年前已完成6根,箱涵因总包土方暂未开挖所以暂未施工。
