2021年项目管理三部7月份简讯
2021-08-17 返回列表

  一、溧水秦源污水厂四期扩建工程

  南京溧水秦源污水厂四期扩建工程进水管工程采用顶管工艺,设计进水主管DN1200,全长约1400米,其中穿宁宣高速段顶管为主管D1000*14,内穿D800*12,管材为Q235B钢管,全长140米。沉井共有圆形Ф6500工作井6座(2、4、6、8、10、14号沉井),Ф4500接收井7座(3、5、7、9、11、11.1、13号沉井),Ф10000的工作井2座(W12、W12.1),12400*12400的方形进水池一座,4000*4000闸门井F7一座。暂估总造价约1700万元。

  截至本月,本项目已完成全部施工内容,项目检测,合同外工作量材料整理及上报总包工作,目前穿高速顶管保证金退还仅剩余验收资料签字盖章工作。溧水全部机械、人员、集装箱、钢板已退场。

  W12.1沉井制作

穿宁宣高速钢管顶管施工

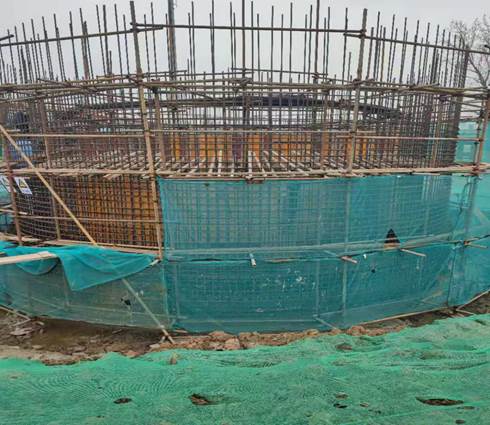

  W12.1井中井制作

  W11.1沉井潜水员水下封底

  W11.1管口包封
