一、齐武路中小学周边污水管网工程
齐武路中小学周边污水管网工程位于江宁科学园平和路,我方承担d600顶管施工任务694米(包含矩形逆作井13座),合同工期80天,因建设单位要求工期提前,现工期缩短为60天。目前我方已完成W1-W13共13座逆作法井施工,完成W1-W3、W4-W13的D600顶管施工约620米,剩余W3-W4顶管施工约30米。

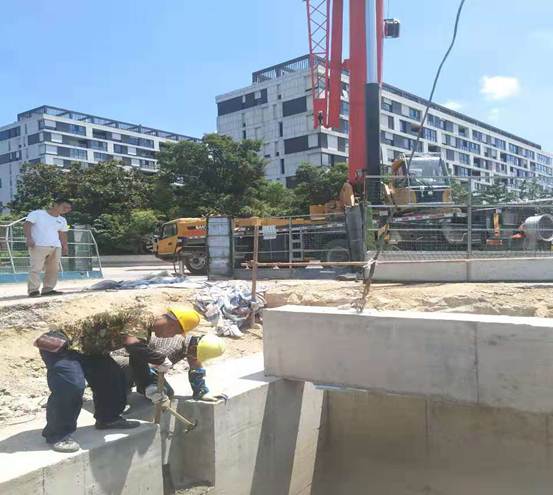

平和路d600顶管施工

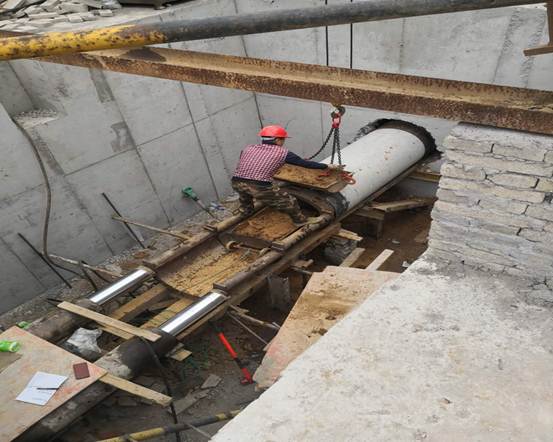

顶管工作井梁板安装
二、杨桥污水提升泵站出水压力管道改造工程

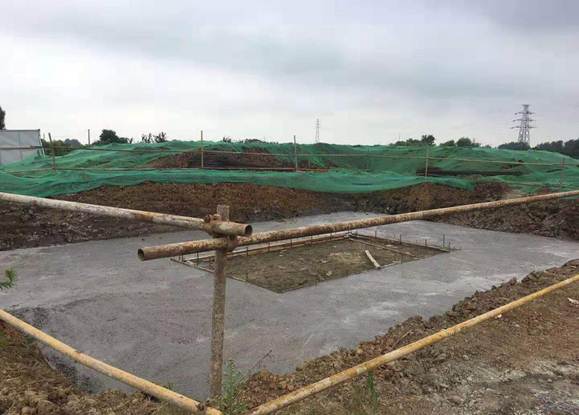

杨桥污水提升泵站出水压力管道改造工程我方主要施工内容为过竹山路及吉印大道的污水沉井5座、D1220顶管(钢管)411m、D800顶管(砼管)96m。目前已完成4#工作井的基坑开挖、砂垫层、砼垫层、钢筋绑扎,模板加固正在进行中,预计于8月9日进行沉井井壁刃脚混凝土浇筑。

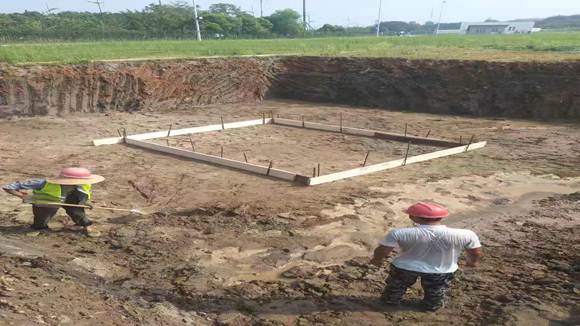

4#工作井混凝土垫层
三、马鞍山污水处理厂马鞍山提升泵房工程
1、一期提升泵房
墙板钢筋绑扎完成,模板7日晚加固完成,预计8日浇筑混凝土
2、二期提升泵房
墙板钢筋全部绑扎完成,北侧,东侧,南侧模板报验加固完成,西侧墙板钢筋7日报验合格,预计9号浇筑混凝土

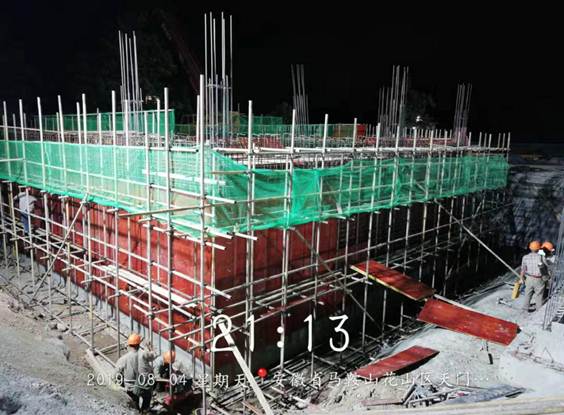

提升泵房钢筋绑扎

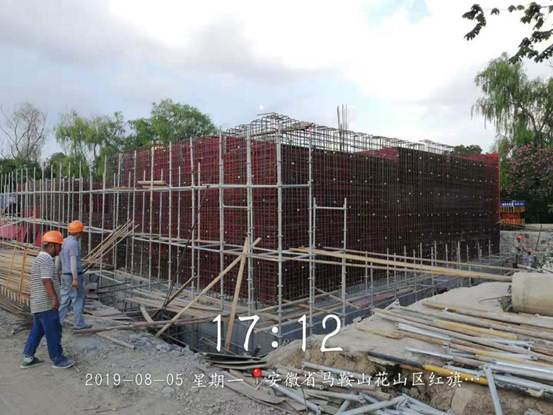

提升泵房模板加固
