我项目部目前主要承接工程一秣陵新市镇区域基础设施工程石坊、工程、乾清路北延(吴歌路-楚风路)排水工程、神舟路、万象路等道路排水口整治及截污工程及宁丹路污水顶管工程。

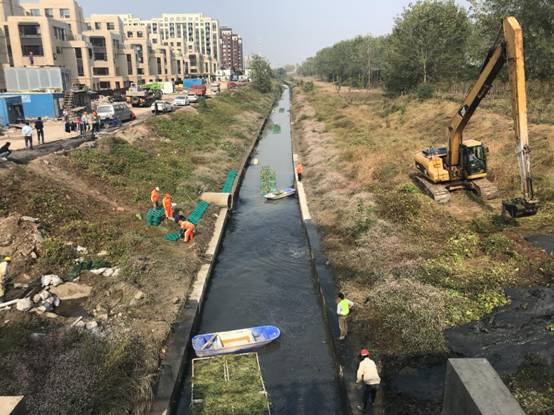

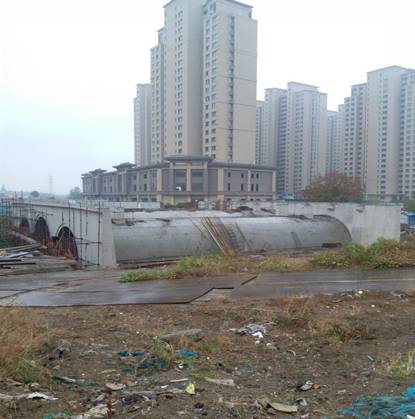

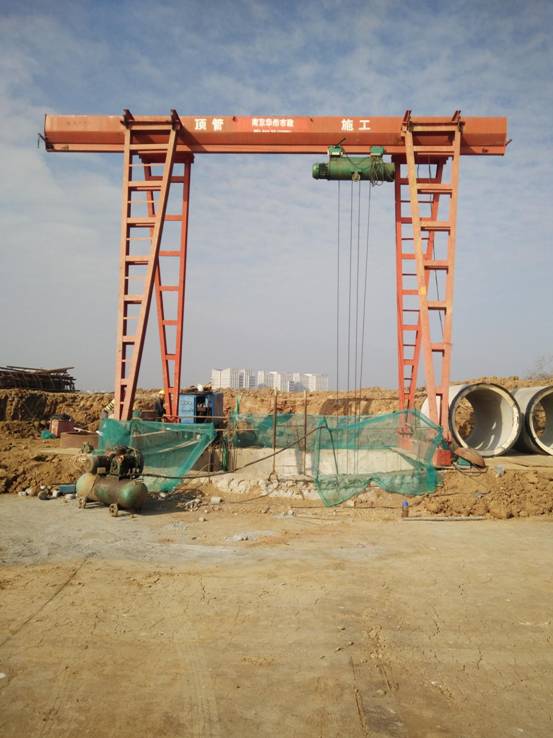

本月秣陵新市镇区域基础设施工程工程进展:十月份,石坊桥已完成两侧侧墙混凝土浇筑。计划十一月份完成台后挡墙,桥台胸墙施工。空港市政ppp工程已全部完成,目前处于结算状态。乾清路目前已完成W2-W7、W8、W9八座沉井制作及下沉封底,W1、W7-1逆做井制作。顶管已完成W1-W7-1,目前正在进行转场进行W8-W9号井顶管作业,由于目前顶管所处地质为风化岩,顶管进度目前较缓慢,加之连续阴雨天气和环保停工检查,至11月11日乾清路顶管工程处于停工状态。宁丹路污水管道工程目前已全部完成,应质监站要求进行桩体检测。10月26日至11月5日,我部接科学园管委会安排进行解溪河健康泵站进水前池清淤应急工程,在公司领导及同仁的帮助下已按业主要求保质保量完成该应急任务并获得科学园管委会领导一致好评。
我部目前承接工程较为零散,项目部合理安排人员,在入手不足的情况下其他项目部积极配合我部补充人员。在此感谢公司领导及其他项目部的关心与支持。
