拟建游府西街上秦淮分校项目工程位于南京江宁区秣周东路以南、栖隐路以东、学林东路以北。工程共分为三部分,其中2#楼支护深搅桩约18000米,2#楼灌注桩147根,1#楼静压桩296根。

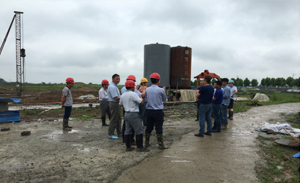

6月 25日上午10:00,由我项目管理一部主持,业主、监理、海通总公司等相关单位领导莅临现场参加了开工动员会,业主代表亲自指导各专业施工队的相关工作,为顺利实施该工程提供了坚实的保证。
项目施工前我项目管理部曾多次组织各专业施工人员召开碰头会,反复疏理施工前存在的有关问题,落实各部门相互配合的方针。6月28日下午,由我项目管理部主持,公司高总、李总、项目部全体人员及桩基单位负责人进行了项目开工后第一次简要会议,对开工初期出现的问题进行了分析并做出简要处理意见 ,对项目管理部人员分配进行详细安排,确保后期工程安全有序的进行。

工地现场目前配备两台深层搅拌桩机(用于支护桩施工)、四台工程钻机(用于灌注桩施工)。工程完成情况:试桩全部完成且检测全部合格,支护桩完成工程量过半,灌注桩工程已平稳有序开展。我项目部拟于7月20 日前完成支护桩工程,于7月底完成所有桩基工程。工施工期间欢迎各单位领导莅临指导,在此项目部也保证会保质保量完成拟定目标,为公司再添新光彩。
