126省道(大周路至苏皖省界段)改扩建工程S126JN-SG5标
2023年6月28日,我标段牛首山互通式立体交叉主线桥进入节点性工程,现浇箱梁内箱式顶板模板已全部完成验收工作,为顶板钢筋全面绑扎提供作业条件,计划在7月10号完成桥面顶板钢筋及护栏钢筋安装,浇筑现浇箱梁顶板混凝土;同时预制箱梁也迎来了架梁的好消息,经过多天的研究讨论,我们做好了充足的准备。28日7台运梁车载着7片预制箱梁一早就到现场等候,2台300t吊车已停在指点地点,经过一早的准备工作,在9点30分第一片预制箱梁成功架设,项目测量人员全程监控测量,总监办领导,指挥部领导全程监督安全质量,下午15:40分7片预制箱梁成功架设完成。
6月完成工程量情况如下:
1、桥梁:C50砼预制箱梁25片、现浇梁顶板钢筋绑扎约80吨。
完成产值约372.8万元。

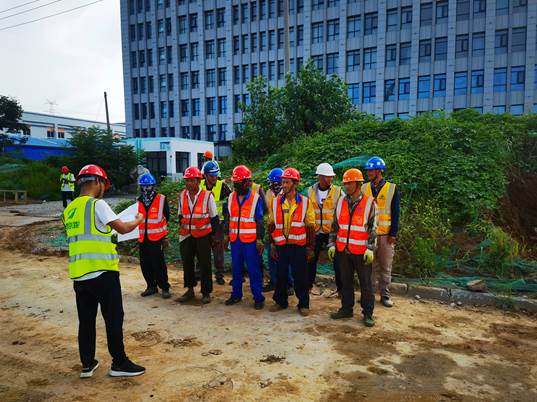

吊装前安全教育

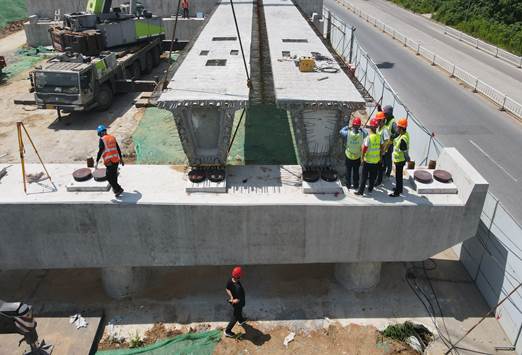

预制箱梁架设检查

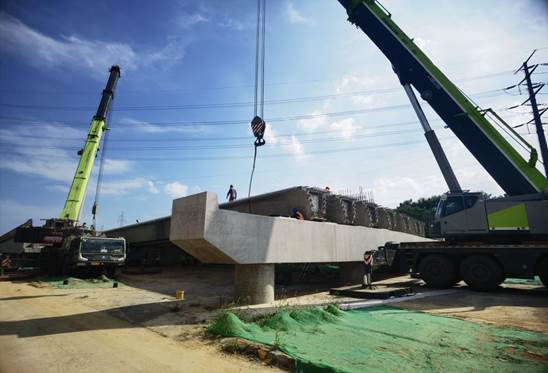

预制箱梁吊装

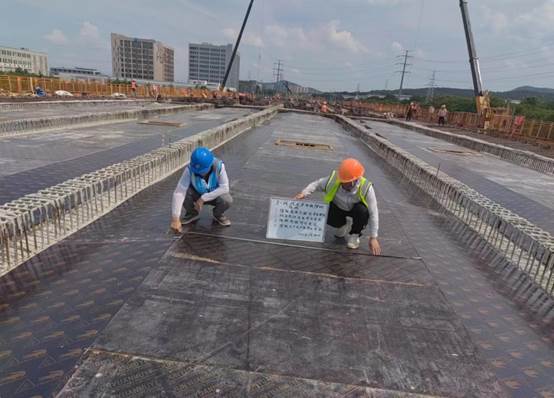

现浇箱梁顶板模板验收
