第二项目管理部4月份工程简讯
2023-06-11 返回列表

  一、江宁高新区排水设施养护项目

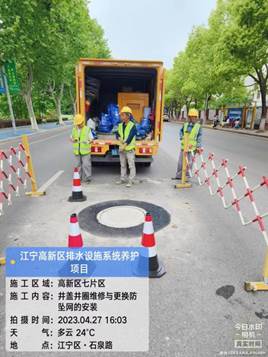

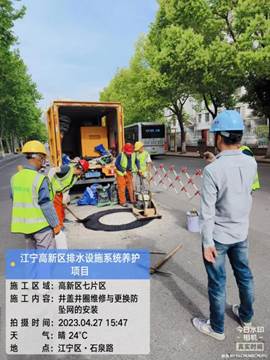

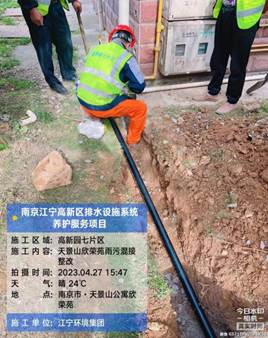

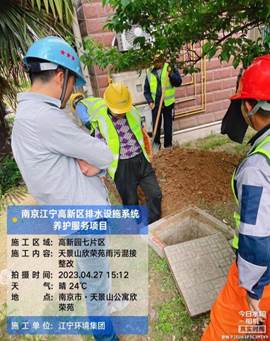

  本月运维队伍投入2个班组。市政道路总共巡查检查井178座,雨水篦222块。本月安装防坠网14张;更换井盖11块;更换300*700雨水篦子10块;400*500雨水篦7块;670井盖3块;700井盖4块;井盖提升21座。小区雨污混接整改4处。

  二、南部新城顶管工程

  穿宁杭高速工作井井位于河头地区内,宁杭高速西侧。接收井位于明外郭高桥门公园入口景观区南侧绿地内、临近银龙路。

  穿银龙路工作井设在银龙路东侧空地内,接收井与穿宁杭高速接收井共用。

  穿宁杭高速顶管采用D1820×20钢管,顶距208m。穿银龙路顶管采用D1800砼管,顶距101米。

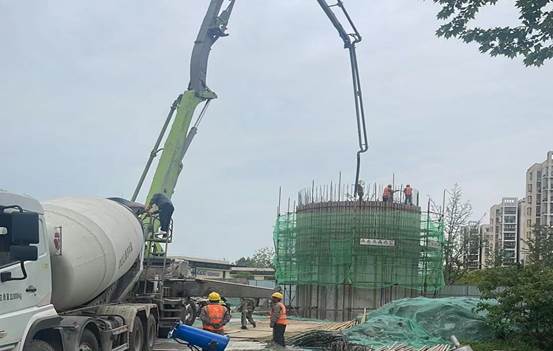

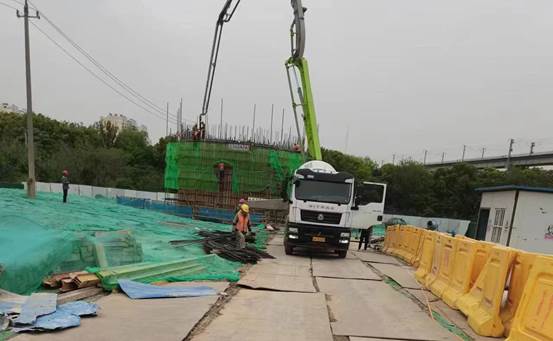

  本月我部完成了穿宁杭高速工作井第一节、第二节下沉,井壁刃脚第三节混凝土浇筑;完成穿宁杭高速接收井第一节、第二节混凝土浇筑及下沉;完成左岸挡墙50米,右岸挡墙110米(挡墙施工已全部完成);完成高压旋喷桩约4000米。

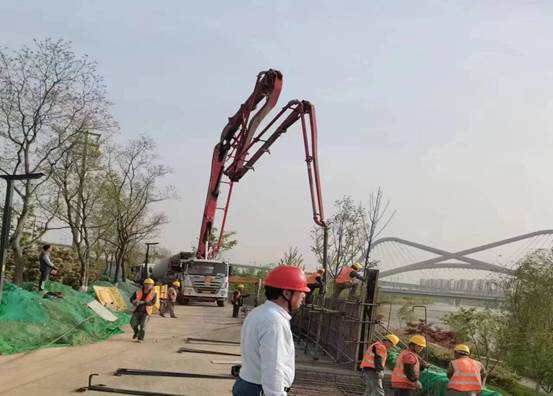

  右岸挡墙施工

  井周旋喷桩加固

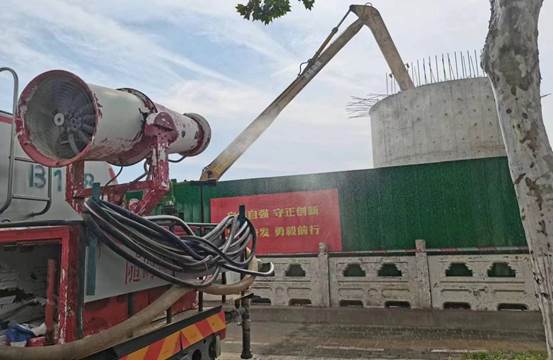

  接收井井壁浇筑

  穿宁杭接收井沉井下沉

  穿宁杭工作井第三节浇筑
