直属项目部2022年10月份工程简讯
2022-11-14 返回列表

  126省道(大周路至苏皖省界段)改扩建工程S126JN-SG5标

  2022年10月,我标段浇筑了隧道顶板混凝土首件NE9段(NEK0+496—NEK0+526),混凝土标号C35(抗渗等级P8),方量为337m3,过程中试验室对混凝土的坍落度进行检测,均符合设计要求。10月完成工程量情况如下:

  1、隧道:C30砼侧墙900m3、C30砼顶板934m3、高压旋喷桩73根;

  2、桥梁:0#承台、11#墩系梁、12#墩立柱1根、13#墩立柱1根;

  完成产值约412万元。

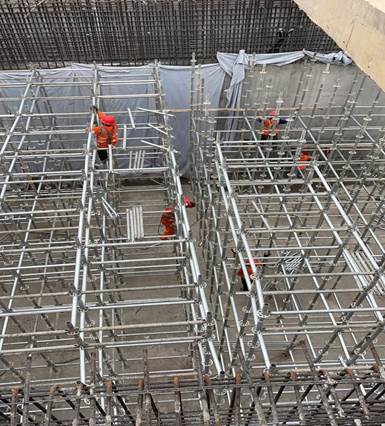

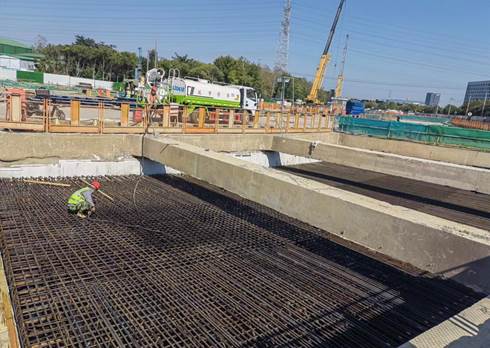

  盘扣支架施工

  搭设NE9首件段盘扣支架,过程中我标段技术人员、安全员全程旁站,对搭设中产生的问题进行及时指导纠正。

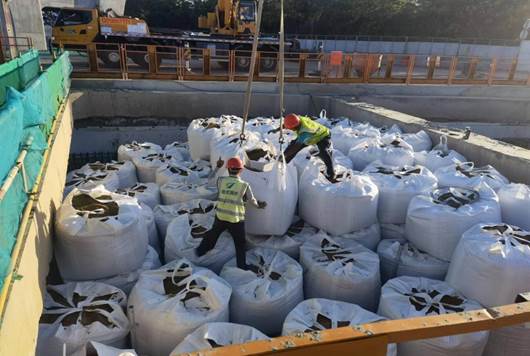

  盘扣支架预压

  支架预压荷载,预压目的:检验支架及地基的强度及稳定性,消除支架的塑性变形,消除地基的沉降变形,测量出支架的弹性变形。经过7天的预压,测量员每天进行观测,总监办每天跟踪复测,最终沉降值为2mm,在合理范围内。

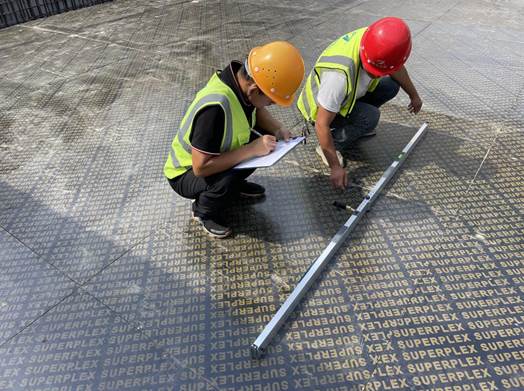

  顶板模板平整度检测

  顶板模板验收

  总监办对顶板模板检查,验收通过。

  模板冲洗

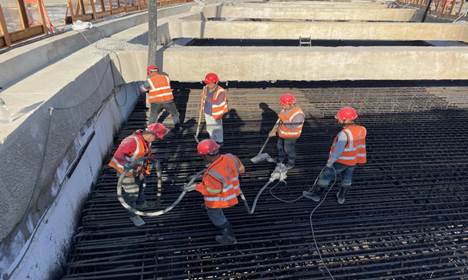

  钢筋绑扎验收

  总监办对钢筋进行检查验收,钢筋型号尺寸基本符合要求,并对变形缝剪力杆、止水带和施工缝止水钢板等构件一并进行了检查,基本符合要求,验收通过。

  混凝土浇筑

  首件浇筑时间从早上7点钟至下午4点钟结束,浇筑过程基本顺利,坍落度抽检均合格,设计混凝土用量335m3,实际浇筑337m3。

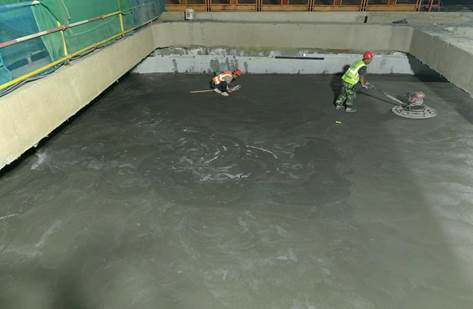

  混凝土磨面收光

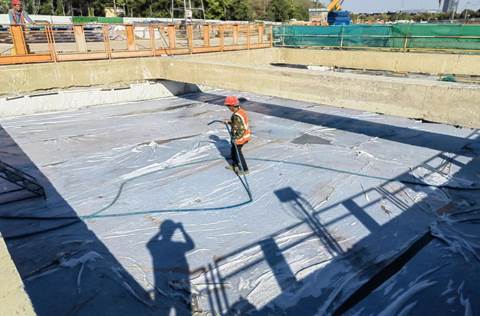

  混凝土覆盖、洒水养生

  混凝土强度达到2.5Mpa后拆两侧端模,表面进行了覆盖养生。混凝土养护采用土工布覆盖,不间断洒水保持湿润状态;控制干湿交替影响,湿养生时间不少于14d。
