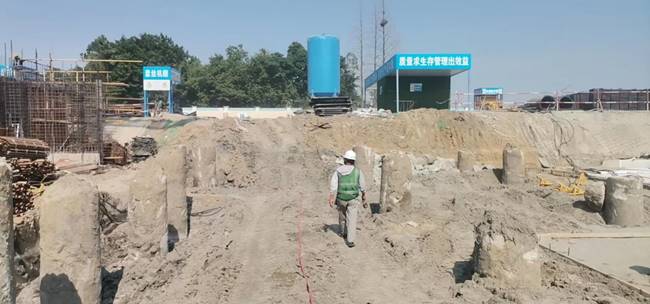

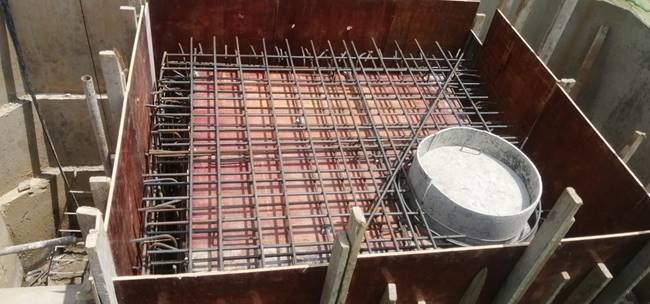

一、句容黄梅创业路污水管道工程

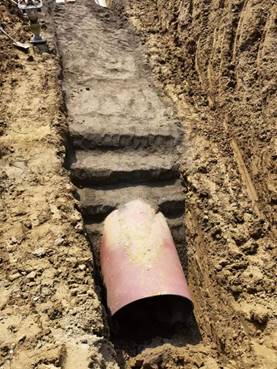

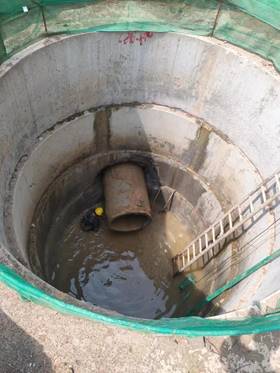

本月完成W11、W10、W9、W8、W7、W6六座逆作井,同时完成W16现浇井一座。同时完成顶管640m,累计完成762m。完成DN1000球墨铸铁管埋设54m。
二、六合科创载体项目:

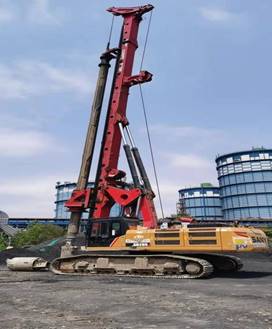

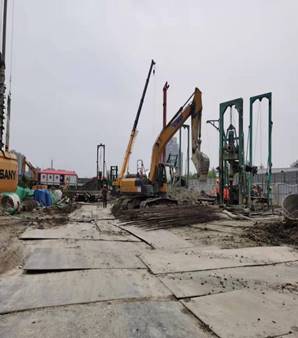

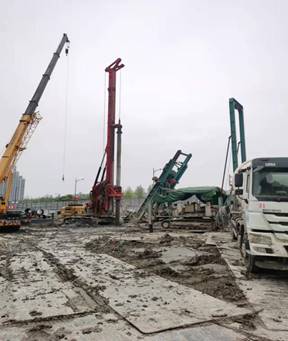

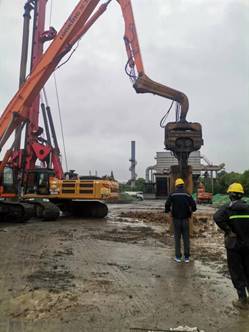

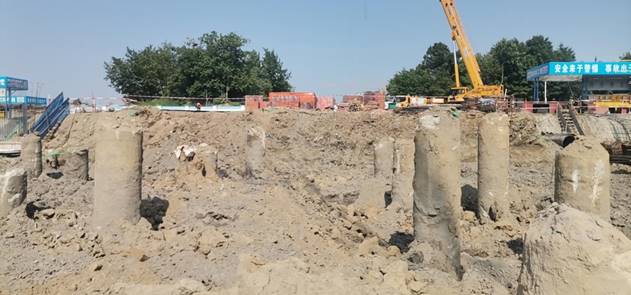

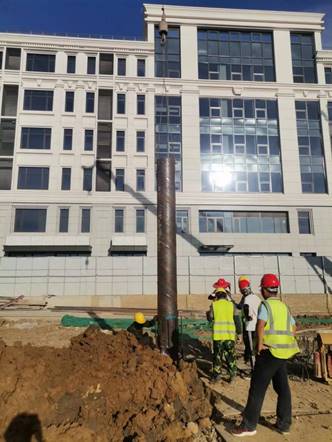

本月施工完成桩基施工全部结束;本月完成旋挖灌注桩完成44根,累计完成旋挖灌注桩488根。支护桩桩头破除426根。
三、大校场桩基工程
本月完成挂网喷浆300m2,累计完成4100m2。
四、新建M型智慧料场环境改造桩基工程:
1、本月完成钻孔灌注桩16根,孔深500米。
累计完成钻孔灌注桩334根,孔深6700m。

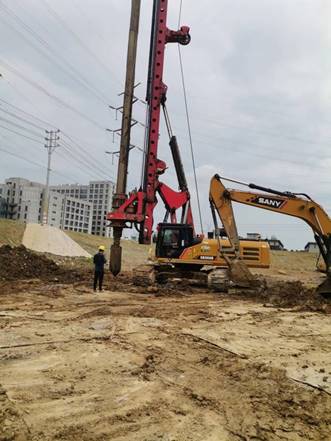

五、NO.宁2021GY01地块桩基工程
1、本月完成支护桩320根,累计完成450根,累计完成4965m。
