欢迎进入南京华彤市政工程有限公司
今天是 2023年 04月 20日 星期四
南京华彤
新闻中心
工程简讯 您的位置:主页 > 新闻中心 > 工程简讯 >
直属项目部2022年6月份工程简讯
2022-07-19 返回列表

  2022年6月我项目部施工内容主要为钢筋绑扎、混凝土浇筑:

  1、绑扎底板钢筋时,注意底板钢筋不能抵到外侧模板上,并注意保护防水卷材,注意不能划破、戳破防水卷材,焊接钢筋时采取保护措施,防止焊渣烫破点燃防水材料。

  2、钢筋保护层采用水泥砂浆垫块必须提前制作,待达到强度后方可使用,一边绑扎一边垫,以防垫块受集中荷载而破碎。考虑混凝土浇筑时侧压力较大,模板外侧而必须采用木方及钢管进行支撑加固、支撑间距不大于1.5m。

  3、加强成品保护,绑扎墙筋及焊接钢筋时不准蹬踩钢筋,设专人看护,板负弯矩钢筋绑好后不准踩在上而行走,应放跳板走人,绑扎柱筛筋应搭设架子,以保证钢筋位置确凿,浇混凝土时钢筋工要专门看守修理。钢筋直螺纹连接接头必须戴塑料保护帽,以防止施工过程中丝扣的损坏。

  4、拆模时注意成品保护,当局部有混凝土吸附或粘接模板时,可在模板下口接点处用撬棍松动,禁止敲、砸模板。

  5、拆墙模时不要用力过猛,拆下来的材料要及时运走,整理拆下后及时清理干净,板模应涂刷水性脱模剂,按规格分类堆放整齐。

  6、脱模后在起吊大模板前,要认真检查不变螺栓是否全部拆完,无障碍后方可吊出。吊运大模板时不得碰撞墙体,防止碰坏墙体。

  7、施工时应注意保护定位桩、轴线桩、标高桩,防止碰撞位移。

  8、预留的侧墙钢筋为防止锈蚀,必须采用防雨布覆盖。

  9、墙体模板拆除后,棱角处要及时使用木条将阳角包起来,宽度为10cm,在交通交叉地段,墙体拐角处应采用角钢将四周保护起来,高度不得低于lm,防止墙体棱角被

  碰坏。

  10、当每仓底板段浇筑完成后,避免邻近隧道拆除时钢筋,砌块对橡胶止水带、止水钢板的损坏,故每仓的施工缝处的模板待下一仓的垫层施工前拆除。进出口如有高差时,可用黄沙填平,防止车辆进出对预埋件的损坏。

  我项目严格按照设计图纸及规范要求施工,确保各项关键工序的施工质量符合指标要求。

  6月完成主要工程项目如下:

  1、桥梁:18#桥台背墙、牛腿浇筑;17#墩1根立柱浇筑;16#墩1根立柱浇筑。

  2、隧道:(1)挂网喷砼EN3、EN4、EN5、EN6、EN7五段完成;(2)EN1、EN2、NE5、NE9四段的底板钢筋模板及混凝土完成;(3)防水卷材铺装完成了NE9、EN1、EN3三段;(4)微晶砂浆完成了EN3段;(5)侧墙NE2、NE6两段完成了钢筋模板混凝土;

  完成产值约506万。

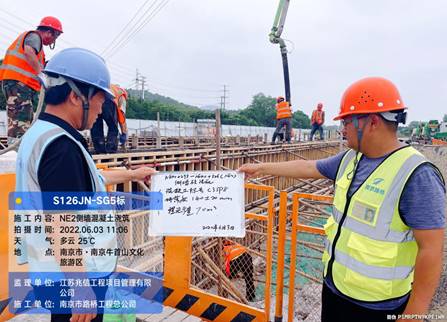

  工序报验

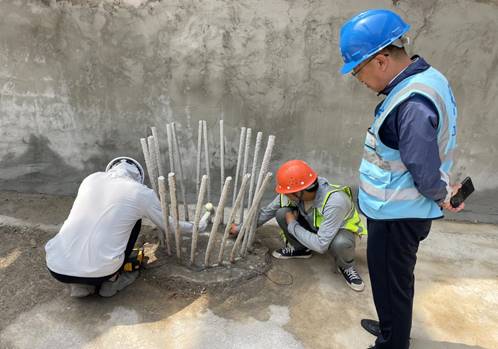

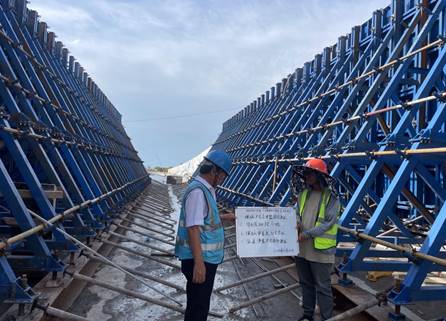

  现场施工

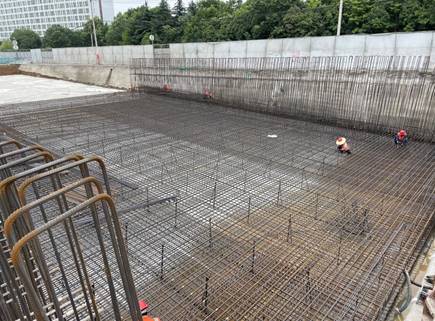

  质量检测

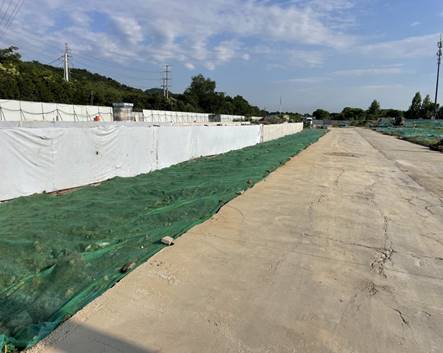

  工后整洁



二维码
南京华彤市政工程有限公司 电话:025-52728079 邮箱:njhtszgs@126.com 地址:地址南京市江宁区铺岗街599号七楼
Copyright © 2012-2022 南京华彤市政工程有限公司 版权所有  苏ICP备2021028063号-1
