直属项目部2022年5月份工程简讯(成品保护质量控制)
2022-06-28 返回列表

  2022年5月我项目部施工内容主要为混凝土浇筑,项目部对成品保护质量控制提出以下要点:

  1、基坑开挖完毕后,应及时进行验槽。否则,应进行必要的成品保护,注意不要扰动地基原状土。

  2、绑扎底板钢筋时,注意底板钢筋不能抵到外侧模板上,并注意保护防水卷材,注意不能划破、戳破防水卷材,焊接钢筋时采取保护措施,防止焊渣烫破点燃防水材料。

  3、钢筋保护层采用水泥砂浆垫块必须提前制作,待达到强度后方可使用,一边绑扎一边垫,以防垫块受集中荷载而破碎。考虑混凝土浇筑时侧压力较大,模板外侧而必须采用木方及钢管进行支撑加固、支撑间距不大于1.5m。

  4、钢筋半成品要标明分部、分层、分段和构件名称,按号码顺序堆放,同一部位或同一构件的钢筋要放在一起,标识上应注明构件名称、钢筋型号、尺寸、直径、根数。

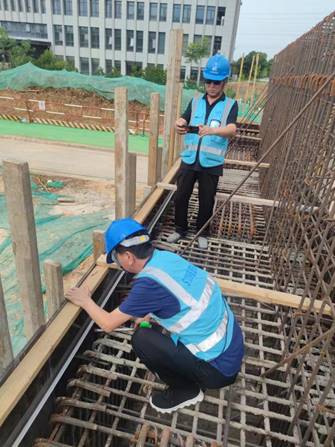

  5、加强成品保护,绑扎墙筋及焊接钢筋时不准蹬踩钢筋,设专人看护,板负弯矩钢筋绑好后不准踩在上而行走,应放跳板走人,绑扎柱筛筋应搭设架子,以保证钢筋位置确凿,浇混凝土时钢筋工要专门看守修理。钢筋直螺纹连接接头必须戴塑料保护帽,以防止施工过程中丝扣的损坏。

  6、拆模时注意成品保护,当局部有混凝土吸附或粘接模板时,可在模板下口接点处用撬棍松动,禁止敲、砸模板。

  7、拆墙模时不要用力过猛,拆下来的材料要及时运走,整理拆下后及时清理干净,板模应涂刷水性脱模剂,按规格分类堆放整齐。

  8、脱模后在起吊大模板前,要认真检查不变螺栓是否全部拆完,无障碍后方可吊出。吊运大模板时不得碰撞墙体,防止碰坏墙体。

  9、墙体模拆除时混凝土强度应能保证其表面及棱角不因拆模而受损坏:顶板模拆除需等混凝土强度达75%,当板跨度超过8m时,需等混凝土强度达到100%才可拆模。

  10、施工时应注意保护定位桩、轴线桩、标高桩,防止碰撞位移。

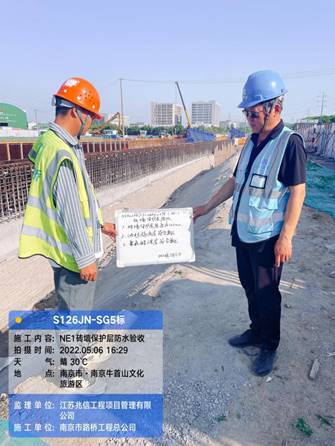

  11、预留的侧墙钢筋为防止锈蚀,必须采用防雨布覆盖。

  12、墙体模板拆除后,棱角处要及时使用木条将阳角包起来,宽度为10cm,在交通交叉地段,墙体拐角处应采用角钢将四周保护起来,高度不得低于lm,防止墙体棱角被碰坏。

  13、当每仓底板段浇筑完成后,避免邻近隧道拆除时钢筋,砌块对橡胶止水带、止水钢板的损坏,故每仓的施工缝处的模板待下一仓的垫层施工前拆除。进出口如有高差时,可用黄沙填平,防止车辆进出对预埋件的损坏。

  我项目严格按照设计图纸及规范要求施工,确保各项关键工序的施工质量符合指标要求。

  5月完成主要工程项目如下:

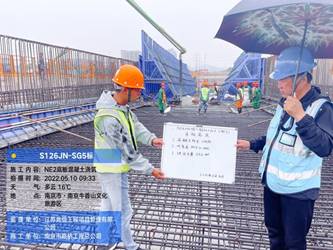

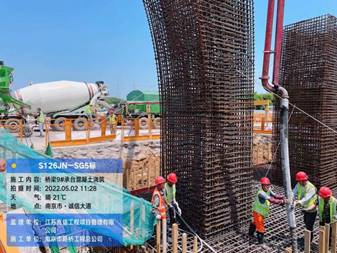

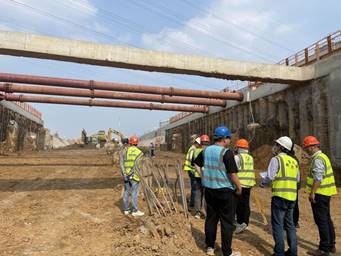

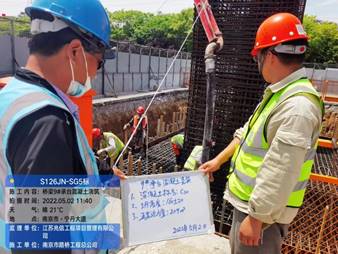

  1、桥梁:18#桥台台身、耳墙砼浇筑;17#墩2根立柱浇筑;

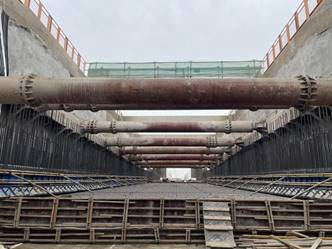

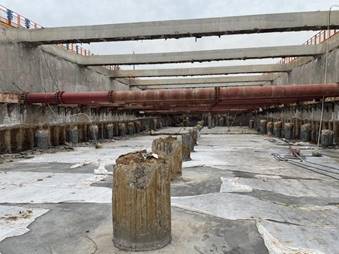

  2、隧道:NE7段部分、NE8-NE17段基坑土方开挖至基底;C20喷射混凝土施工;NE7段部分、NE8-NE10段、NE11/EN6-NE17/EN1段C20砼垫层浇筑;NE1、NE6段C35砼底板浇筑;NE1、NE3段C35砼墙浇筑;钢支撑架设;防水卷材铺设;

  完成产值:745万元。
