一、句容碧桂园东侧污水管道修复工程:

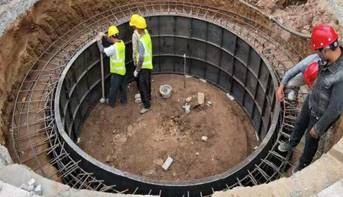

1、完成DN800球墨铸铁管埋管66m及2600*2200模块井一座。
二、句容黄梅创业路污水管道工程

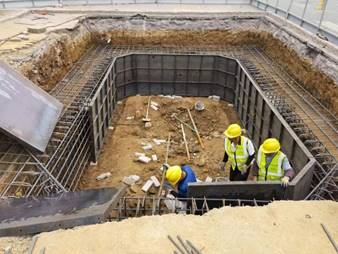

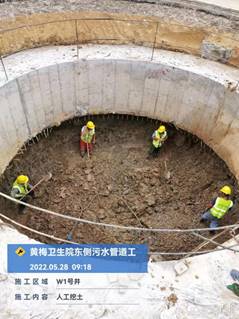

本工程于5月20日正式开工,目前完成W12逆作工作井土方开挖三层,混凝土浇筑二层。W13逆作接收井土方开挖三层,混凝土浇筑二层。W14工作井土方开挖三层,混凝土浇筑三层。
三、六合科创载体项目:
本月施工完成三轴搅拌桩213根累计完成三轴搅拌桩846根;暗墩83根累计完成暗墩343 根;旋挖灌注桩完成111根,累计完成旋挖灌注桩345根;累计完成坑中坑146根;累计完成480根;累计完成降水井18口;累计完成立柱桩70根。
四、大校场桩基工程

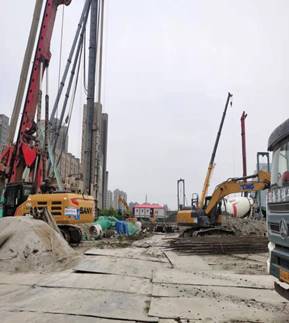

本月完成挂网喷浆2300平方,拉森钢板桩178吨。
五、新建M型智慧料场环境改造桩基工程:

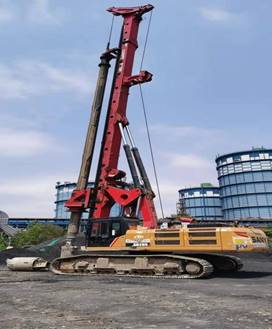

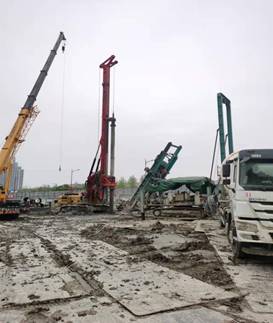

1、五月份完成钻孔灌注桩151根,孔深3319.3米。
累计完成钻孔灌注桩188根,孔深4349.5。
