1、 华侨城官窑山北路顶管工程
华侨城官窑山北路顶管工程本月完成了W6-W7、W7-W8、W8-W9、W10-W11、泥水段顶管266米;W5-W6岩石段顶管62米;W15、W16逆作井井壁及内衬墙第一节。 目前岩石段顶进速度较慢,整体工期较为滞后,项目部已将该情况上报公司经理办公室,并准备在W4-W3岩石段顶管完成后采取措施对顶管设备作相应改进并再增加一只施工班组,以加快整体进度的推进速度。

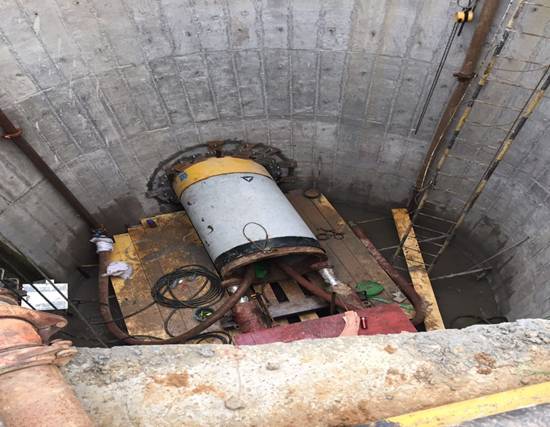

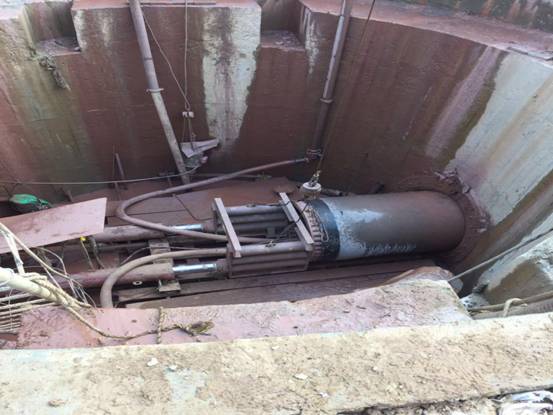

岩石顶管掘进机设备进场调试

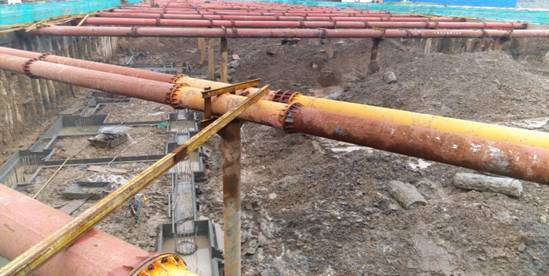

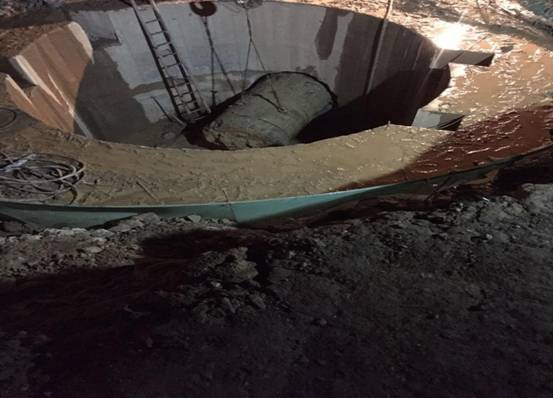

W6-W5岩石段顶管顶通
2、创智科技园工业配套二期建设项目
创智科技园工业配套二期建设项目,目前工程桩、支护桩、圈梁、深搅桩、钢支撑全部完成,基坑目前进行土方开挖,因天气连续阴雨,基坑土方开挖进度较慢,目前还有1/3土方量未开挖。开挖部分正在进行垫层施工,我项目部主要进行工程桩桩头的破除,目前已经完成130根灌注桩桩头的破除。

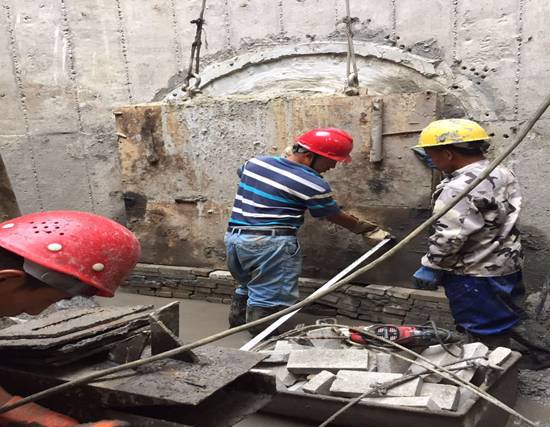

工程桩桩头破除

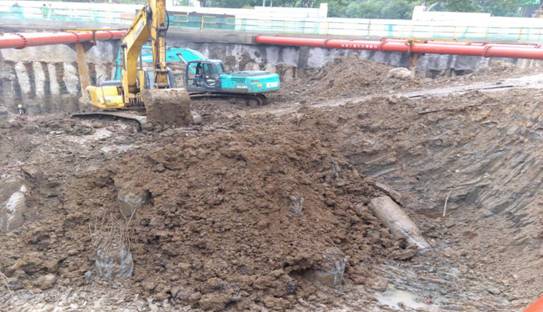

基坑土方开挖
