项目管理二部7月份工程简讯
2016-08-07 返回列表

  项目管理二部7月份在建工程项目主要有麒麟科技创新园天业路道路工程、七里岗顶管工程、温尚科技中心降水工程、溧水B3组团桩基工程,7月份累计完成产值64.46万元。其中天业路道路工程完成d1000灌注桩2根,完成产值3.5万元,2#天桥桩基部分已全部施工完毕具备上部结构施工条件;七里岗顶管工程完成接收井2座,完成d800顶管163m,完成产值44.6万元;温尚科技中心降水工程完成降水600台套.天,完成产值7.85万元;溧水B3组团桩基工程完成锚杆桩235m,完成d800灌注桩6根,完成产值8.5万元。尚书巷北延道路改造工程临时设施已搭设完毕,计划8月份开始桥梁桩基施工。

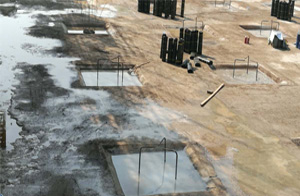

溧水B3组团桩基项目-锚杆桩施工

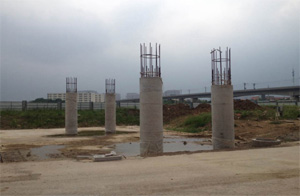

 天业路2#天桥系梁与立柱施工

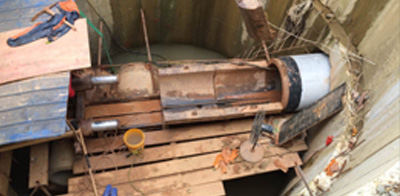

七里岗顶管工程顶管顶进
